Urai Kemacetan di Perlintasan Kereta Jalan Slamet Riyadi Solo, Kementerian PUPR Bangun Flyover Purwosari

Tuesday, 18 February 2020

facebook twitter whatsapp telegram line copy

URL berhasil dicopy

facebook icon twitter icon whatsapp icon telegram icon line icon copy

URL berhasil dicopy

DAELPOS.com – Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) saat ini tengah membangun Flyover Purwosari di Kota Solo yang bertujuan untuk mengatasi kemacetan akibat adanya perlintasan sebidang rel kereta Solo-Yogyakarta. Pembangunan flyover merupakan salah satu program sterilisasi 500 perlintasan jalan dan kereta yang dilakukan Kementerian PUPR untuk mendukung proyek The Java Northline Upgrading Project yang akan mengembangkan jalur kereta api semi cepat Jakarta-Surabaya.

“Kami ditugasi untuk memperbaiki atau mensterilkan kurang lebih sekitar 500 perlintasan sebidang dengan jalan raya di sepanjang perlintasan rel kereta semi cepat Jakarta-Surabaya. Kami akan membangun fly over dan underpass hingga jembatan penyeberangan orang (JPO) termasuk perbaikan jalan lingkungan di sekitarnya,” kata Menteri PUPR Basuki Hadimuljono beberapa waktu lalu.

Pembangunan Flyover Purwosari dilakukan untuk mengatasi masalah kemacetan yang kerap terjadi pada jam sibuk di Jalan Slamet Riyadi yang dilalui arus lalu lintas dari arah Kartosuro (Yogyakarta/Semarang) menuju pusat Kota Solo. Flyover ini memiliki panjang 700 meter dengan jalan pendekat 202.40 meter (Barat) dan 240.68 meter (Timur).

Pembangunan fly over dikerjakan oleh kontraktor PT. Wijaya Karya (Persero) Tbk dengan biaya Rp 104,672 miliar. Total penanganannya sepanjang 2.475 meter dengan 2 lajur 2 arah dengan bahu jalan yang masing-masing lajur memiliki lebar 3,5 meter, lebar marka double di median 0,30 meter, lebar bahu 2 meter, dan lebar trotoar 0,60 meter.

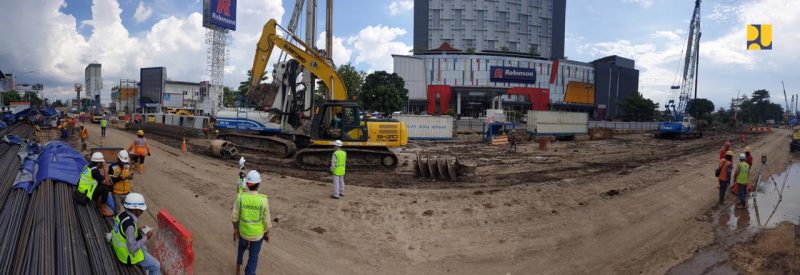

Konstruksi fly over mulai dikerjakan setelah tanggal kontrak 8 Januari 2020 dengan memobilisasi alat berat dan fabrikasi besi di sisi timur dan barat rel, pengerjaan borpile, box pedestrian, dan pekerjaan struktur retaining wall. Hingga 14 Februari 2020, progres kontruksi mencapai 0,877 % dari rencana 0,377%, dengan masa pelaksanaan 348 hari kalender sampai dengan 20 Desember 2020.

See also  Coffee Morning Bersama Instansi Paguyuban, Menteri PANRB Konsolidasikan Grand Design Reformasi Birokrasi

Dalam mendukung sterilisasi perlintasan jalan dan kereta, Kementerian PUPR melalui Balai Besar Pelaksanaan Jalan Nasional (BBPJN) VII, Ditjen Bina Marga juga telah menyelesaikan pembangunan Flyover Manahan sepanjang 600 meter dengan lebar 9 meter. konstruksi flyover menggunakan teknologi corrugated mortar busa Pusjatan yang merupakan pengembangan teknologi timbunan ringan mortar busa dengan struktur baja bergelombang. Teknologi ini pernah digunakan sebelumnya oleh Kementerian PUPR dalam membangun Flyover Antapani di Kota Bandung, Jawa barat yang diresmikan tahun 2017 silam.

Underpass Kenthungan Lancarkan Akses Wisata Kaliurang

Di Kota Yogyakarta, upaya meningkatkan kelancaran lalu lintas juga dilakukan Kementerian PUPR dengan menyelesaikan pembangunan Underpass Kenthungan yang berada di simpang empat Jalan Kaliurang-Ringroad Utara. Kehadiran underpass sepanjang 900 meter tersebut telah memberikan manfaat untuk mengurai simpul kemacetan akibat pertemuan lalu lintas dari empat arah antara Jalan Kaliurang dengan Jalan Padjajaran. Di samping itu kehadiran Underpass Kenthungan memperlancar akses menuju kawasan wisata Kaliurang.

Pembangunannya dilaksanakan sejak tahun 2018 dengan anggaran sebesar Rp 110 miliar dikerjakan kontraktor PT. Istaka Karya (Persero). Konstruksi underpass terdiri dari 2 lajur berupa terowongan (slab tertutup) sepanjang 224 meter, jalan pendekat arah Timur dan Barat masing-masing sepanjang 386 meter dan 288 meter. (PRY)
